Projekt Dortmund: Freiflächen-Photovoltaikanlage mit Batteriespeicher

In Dortmund realisiert KS Management eine Freiflächen-Photovoltaikanlage mit rund 7,3 MW Leistung und einem Batteriespeicher von 7,5 MWh Kapazität. Nach Fertigstellung versorgt die Anlage rechnerisch rund 1.860 Vier-Personen-Haushalte mit Grünstrom.
Projektdaten auf einen Blick:
- Standort: Dortmund
- Anlagentyp: Freiflächen-Photovoltaikanlage mit Batteriespeicher
- Leistung: rund 7,3 MW
- Speicherkapazität: 7,5 MWh Batteriespeicher
- Versorgung: rund 1.860 Vier-Personen-Haushalte mit Grünstrom
- Projektstart: Oktober 2026
Mit diesem Projekt erweitert KS Management sein Portfolio an Großprojekten um einen Standort in Nordrhein-Westfalen.
Projektstart der Freiflächen-Photovoltaikanlage

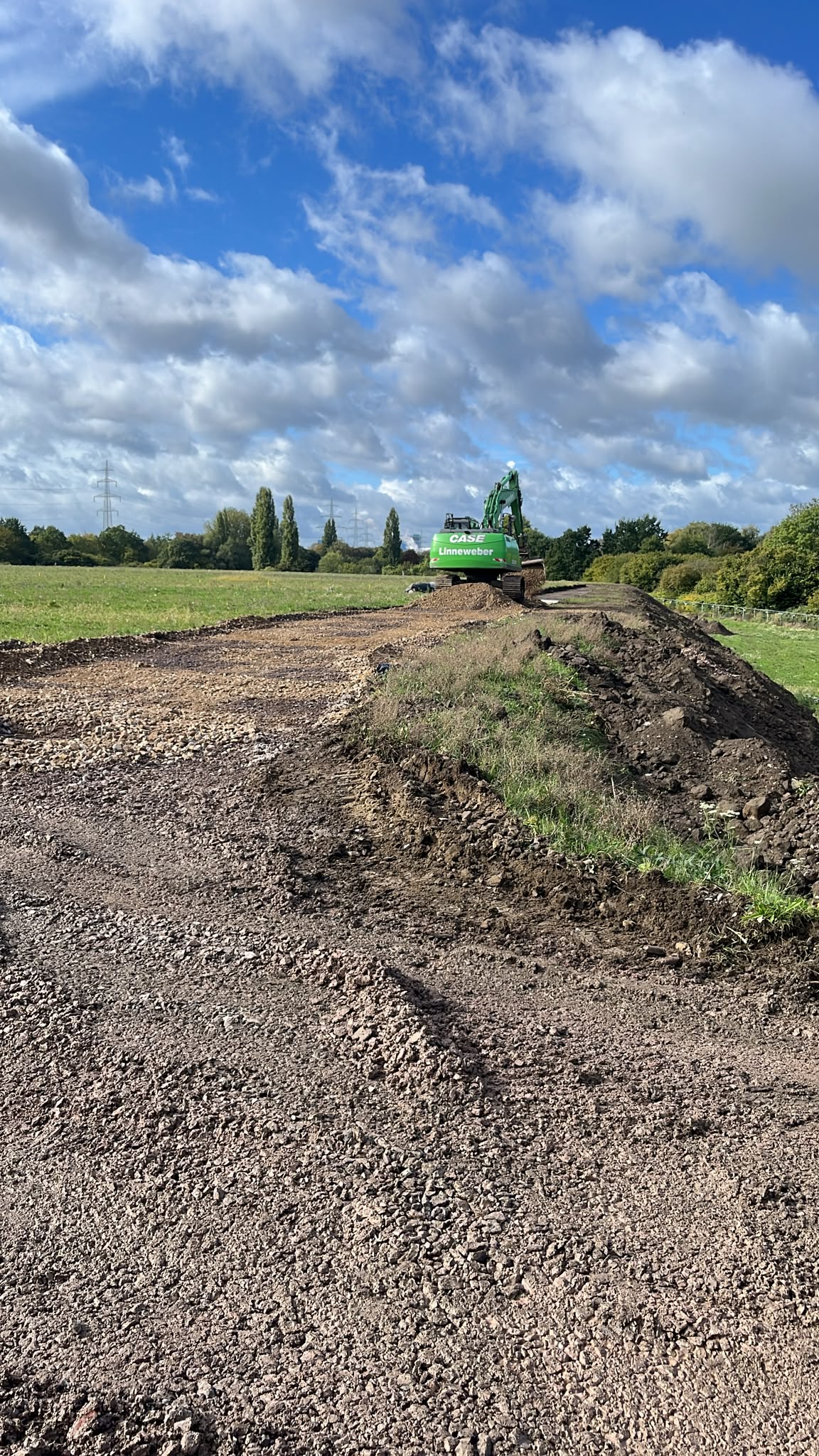

Mitte Oktober startete der Bau der Freiflächen-Photovoltaikanlage mit Batteriespeicher in Dortmund.

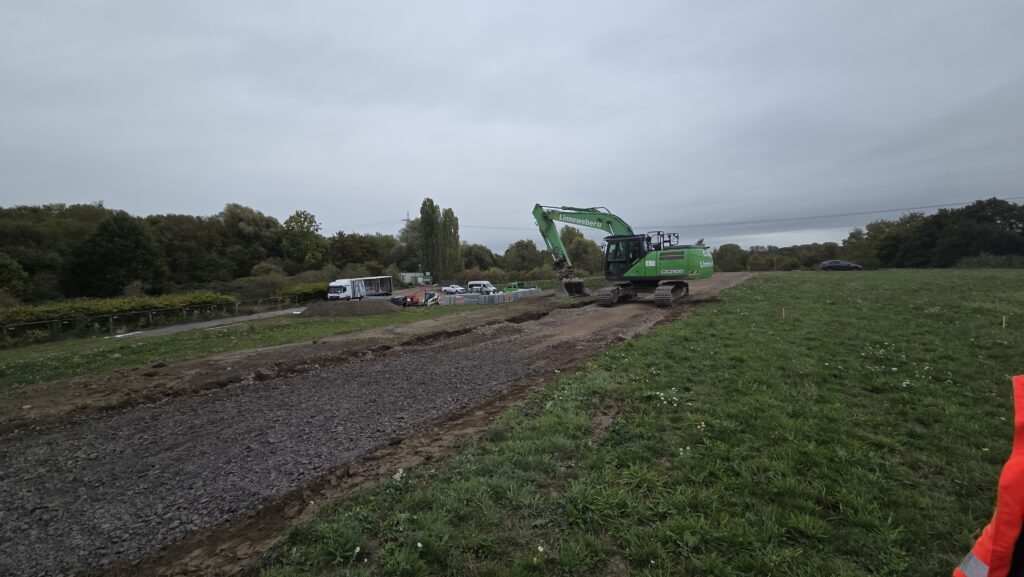

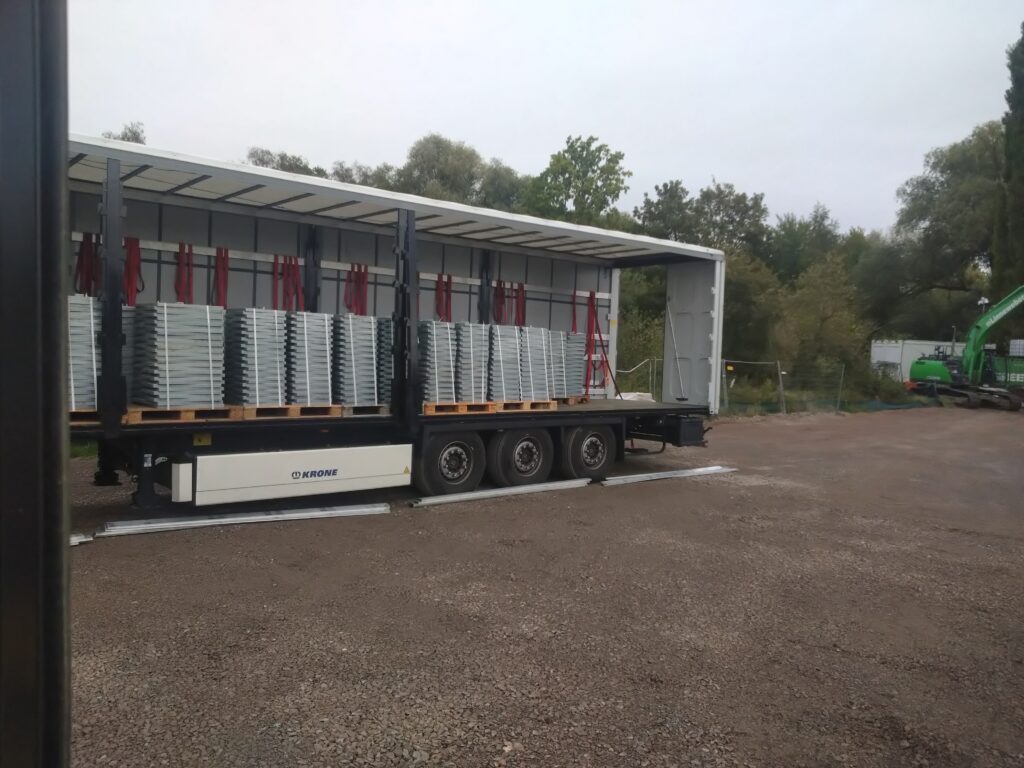

Vor Baubeginn wurden Baustelleneinrichtung und Zufahrten hergerichtet, sodass die Baustelle bei Anlieferung der Komponenten entsprechend ausgebaut war.
Bei diesem Projekt wurde zahlreichen Investoren die Möglichkeit gegeben, direkt in eine Freiflächen-Photovoltaikanlage zu investieren.

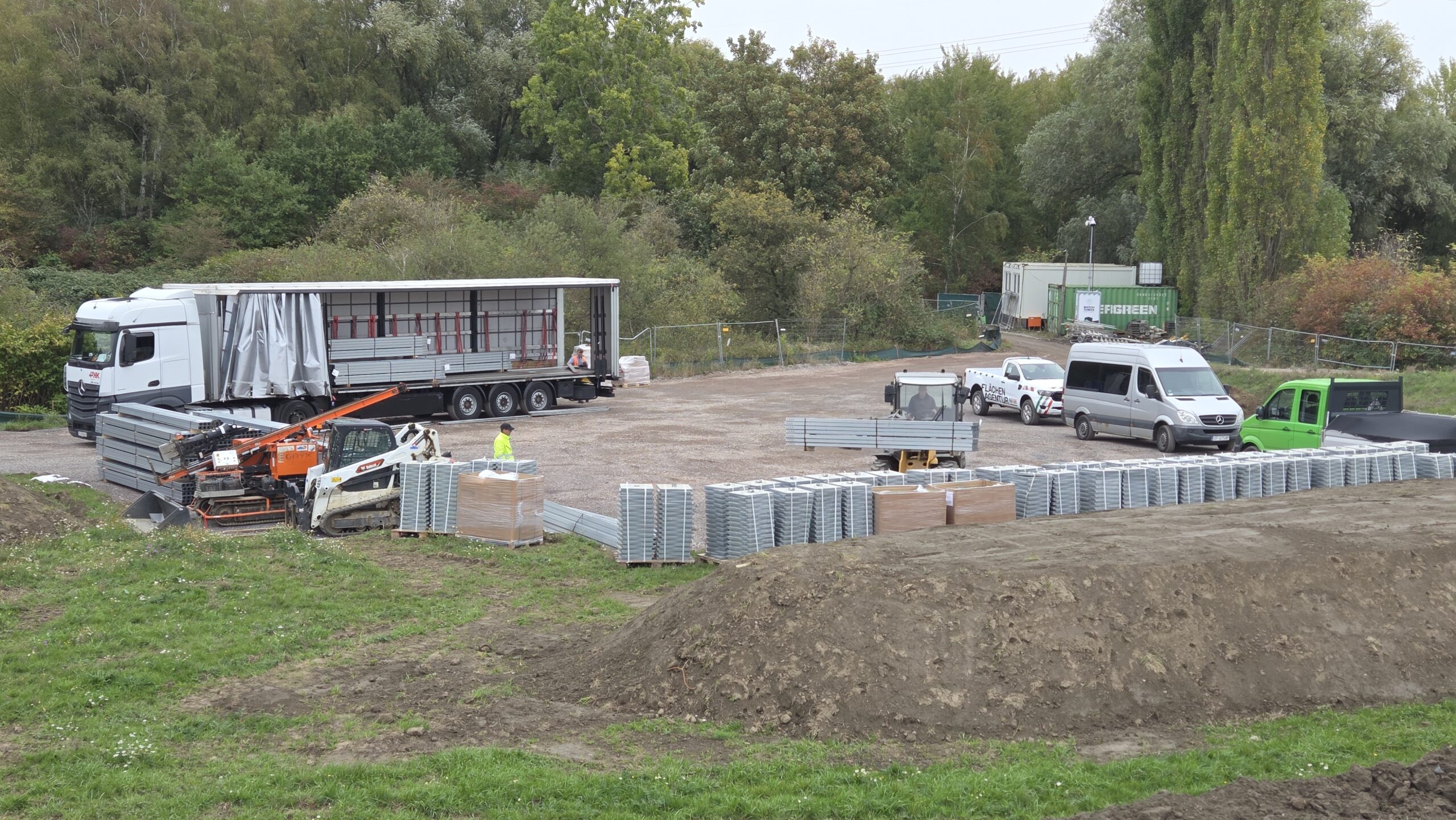

Bilder von der Baustelleneinrichtung in Dortmund



Rammarbeiten und Winkelsysteme abgeschlossen

Die Rammarbeiten auf dem Solarpark in Dortmund sind vollständig abgeschlossen. Insgesamt wurden 2.282 Pfosten gerammt und sämtliche Absinkbleche montiert.
Auch die Installation der 2.282 Querträger (Winkelsysteme) ist bereits abgeschlossen. Sie sind auf die vorgesehene Modulneigung von 17° ausgerichtet und bilden die Grundlage für die weitere Montage der Unterkonstruktion.
Montage der Unterkonstruktion

Auf den installierten Querträgern wurden sämtliche 1.198 Längsträger montiert, aktuell erfolgt ihre abschließende Verschraubung. Die Längsträger erfüllen dabei eine doppelte Funktion: Sie gewährleisten die notwendige Stabilität der Unterkonstruktion und dienen gleichzeitig als integrierte Kabelführung für die spätere DC-Verkabelung. Damit ist ein weiterer, wesentlicher Schritt zur Fertigstellung der tragenden Unterkonstruktion erreicht.
Nächste Schritte bis zur Modulmontage

Nach Abschluss der Unterkonstruktion beginnen die Stringverkabelung und die AC-seitigen Elektroarbeiten, einschließlich der erforderlichen Tiefbauarbeiten für die Kabelgräben und der anschließenden Verlegung der AC-Kabel. Danach startet die Montage der Wechselrichter. Anschließend werden die Modulträger installiert, in die im weiteren Bauverlauf die Solarmodule eingeschoben werden. Die DC-seitige Fertigstellung liegt im Zeitplan und die Umsetzung des Solarparks in Dortmund schreitet planmäßig voran.
